As etapas de pré-comissionamento e comissionamento podem ter um valor correspondente que será interpretado como peso mínimo da etapa. Dessa forma, para cada projeto haverá uma ponderação conforme a distribuição dos protocolos nas etapas, descritos em detalhes a seguir.
O novo cálculo de avanço físico do projeto será feito a partir da definição dos critérios das etapas, dos avanços e tipos de assinaturas .
O critério das etapas define pesos para cada etapa do projeto, critério dos avanços e assinaturas que define pesos para os protocolos e certificados, conforme figura 1 abaixo.
O cadastro dos pesos de cada etapa, protocolos e certificados poderão ser configurados pelo caminho “Administração >> Projeto >> Fases do projeto >> Critério de Ponderação das Etapas“ e esta funcionalidade estará disponível somente para o perfil normativo
Nesta tela o normativo de área deverá incluir os pesos de cada etapa e os critérios de avanço para protocolos e certificados.

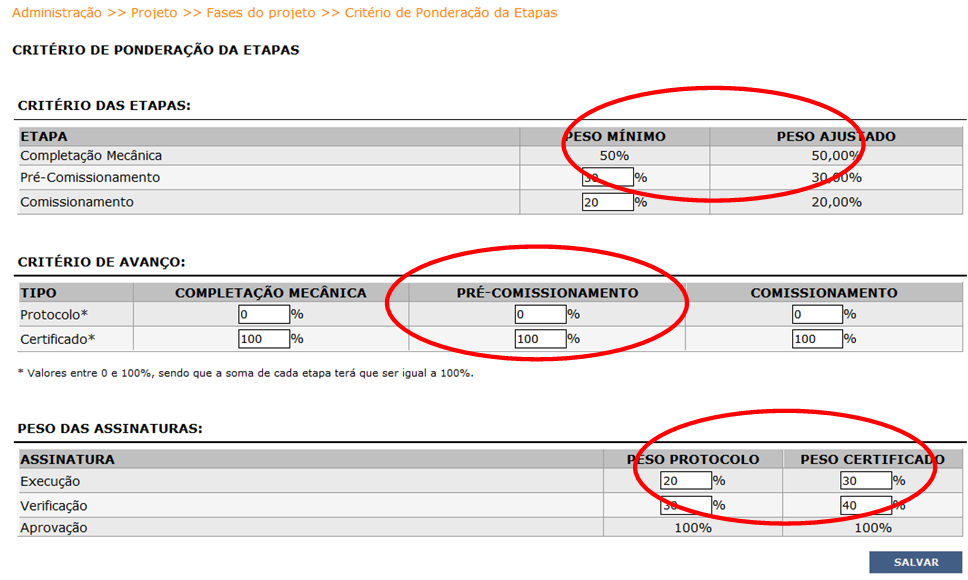

Tela de configuração dos critérios de ponderação
Para visualizar o progresso conforme as configurações acima, disponibilizamos uma caixa de verificação com o texto “Mostrar avanço ponderado” na tela de filtro do relatório de progresso físico por fase. Por padrão, esta caixa de verificação estará sempre marcada.

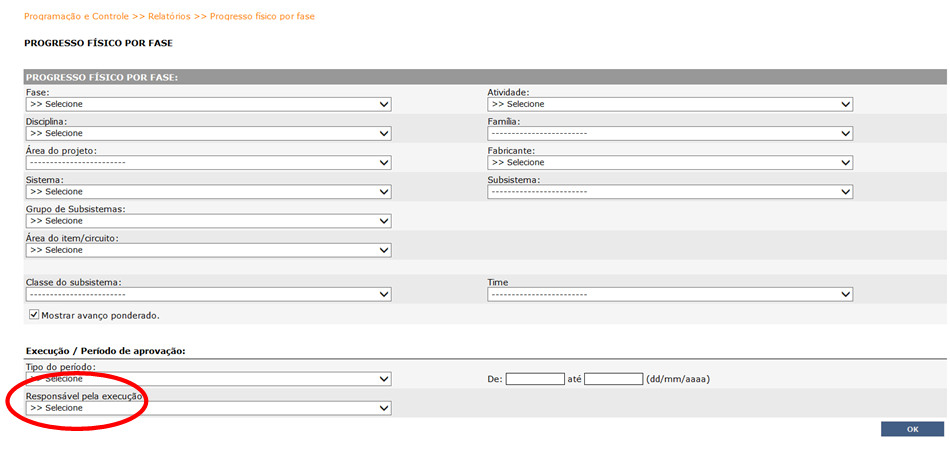

Tela de filtros do relatório progresso físico por fase
Caso a opção “mostrar avanço ponderado” esteja selecionada, o sistema exibirá um relatório idêntico ao progresso físico por fase porém, com os valores totais de cada fase respeitando a ponderação configurada para o projeto.

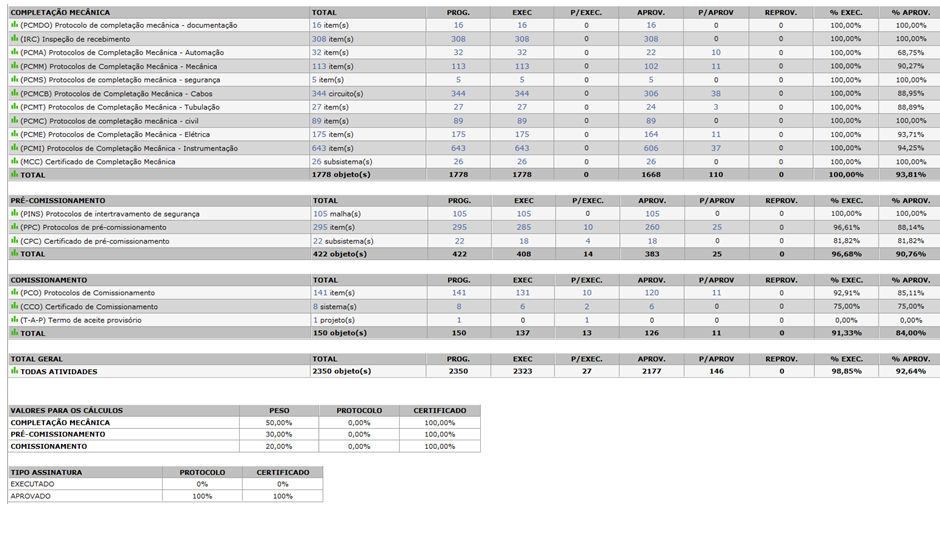

Tela de visualização do relatório progresso físico por fase
